プロジェクト手順

輸出金型の実際の手順例を示したいと思います。

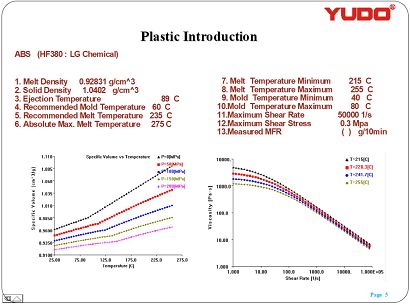

金型レイアウト:1 Cav、ABS原材料、YUDOシングルオープンゲート、LKM738H鋼。

2016年6月26日注文から2016年9月10日金型出荷まで

Step.1注文確認

Step.2部品分析

Step.3 DFMEA

Step.4モールドフロー

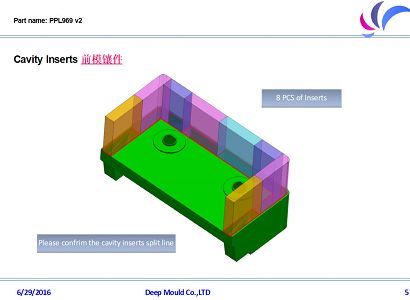

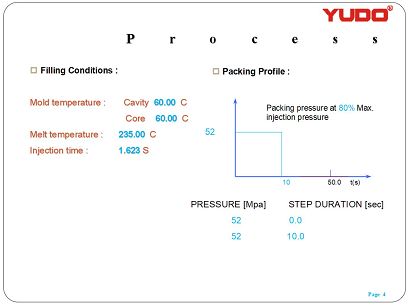

Step.5金型3D / 2D設計

Step.6工具鋼の切断に関する通知

Step.7インナーミーティング/スタートオーダースチール/モールドベース

Step.8毎週月曜日に顧客に送信されるスケジュールレポート

Step.9成形試験フィードバック(パラメータビデオ寸法レポートなど)

Step.10さらなる改善または修正

Step.11出荷前の最終チェック

Step.12梱包情報の発送
